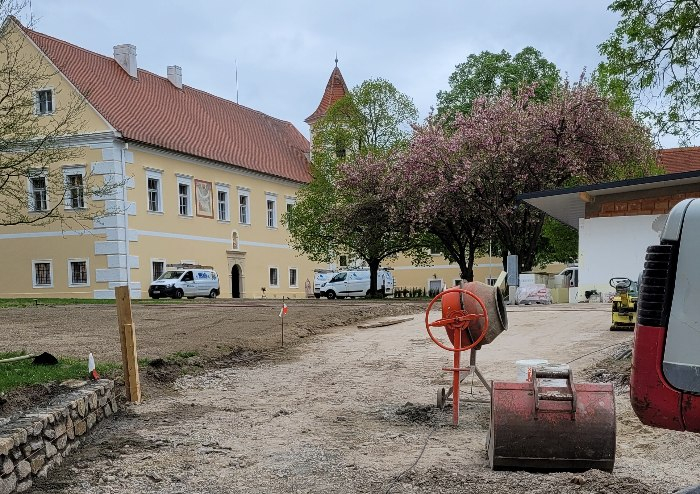

Baustellentagebuch

Schloss Atzenbrugg

KW 11 Infrastrukturhütte: aufstellen der Rigipswände und Installation von Strom und Wasser

KW 10 im Schloss wird die neue Küche montiert

KW 9 in der Infrastrukturhütte wird der Innenputz gemacht
Im Schloss werden die Holzböden eingeölt

KW 07+08 In der Infrastrukturhütte werden die Rohinstallationen für Elektro und Sanitär verlegt

KW 04+05 Die Gartenarbeiten starten

Infrastrukturhütte: Installationsarbeiten beginnen

KW 02+03/2024 Maler Ausbesserungsarbeiten und Installationen fertigstellen

KW 50/ Die neue Einfahrt wird errichtet
Fenster und Türen der Infrastrukturhütte werden montiert

KW 49/Letzten zwei Räume werden noch vom Restaurator restauriert
WC-Anlage wird fertig verkleidet
Fliesenleger beim neuen Cafebereich

KW 48/Laufende Besprechungen für die nächsten Schritte stehen regelmäßig am Programm, derzeit befinden wir uns super im Bauzeitplan, im Schloss und auch bei der Infrastrukturhütte!

KW 47/Installation der neuen WC-Gruppe
Bei der Renovierung wird ein großes Augenmerk darauf gelegt heimische Betriebe einzubeziehen.

KW 47/Dachstuhl & Dach auf Infrastrukturhütte

KW 47/ Bau der neuen WC-Anlage & Verglasung Aufzug

KW 45/ Besichtigung von der Landeshauptfrau und Ecoplus

COPYRIGHT: NLK Burchhart

KW 44/ Montieren des Beleuchtungssystemes

Abschleifen und Instandsetzen der Holzböden

KW 43/ FF Atzenbrugg beim abmontieren der Schalung

KW 42/betonieren des Vorplatzes der Infrastrukturhütte

KW 40/Planung Toreinfahrt

KW 40/Der Aufzug wird eingebaut

KW 39/Besprechung mit Musemsmanagement & Kultur.Region

Viele freiwillige Helfer beim Aufmauern

Versiegelung der neuen Stufen

Streichen der Fenster

KW 38/ Besprechung mit Tischlerei Lust bezüglich der Küche

Schloss innen, Festlegung der Farbe für diverse Ausstellungsmöbel mit der Kuratorin und dem Ausstellungsarchitekten

KW 37/ Aufmauern der Infrastrukturhütte

bei der Infrastrukturhütte wurde die 1ste Ziegelreihe gesetzt

KW 36/ es wurde mit dem Ausmalen der Wände im Schloss begonnen

Die Sauberkeitsschicht der Infrastrukturhütte wurde betoniert.

KW 35/ Im hinteren Bereich des Schlosses wurde ein neuer Ausgang geschaffen.

KW 34 Streifenfundament der Infrastrukturhütte betonieren

Restaurierung der Fensterflügel

KW 33 Errichtung des Streifenfundamentes

Beginn der Elektroinstallationen und Vorbereitungen für die Fluchtwegschilder

Stiegenhaus verputzen

Abriss der Mauer für die Verbreiterung der Zufahrt (wie beim Infoabend besprochen und von den Vereinen gewünscht)

KW 30/ Hütte wurde fertig abgerissen

Mit Hilfe der FF Atzenbrugg, wurde im Garten mit dem Abriss der verfallenen Hütte begonnen. Dort entsteht die neue Infrastrukturhütte.

KW 29 Abstimmung der Wandfarben

KW27/28 Stiegenumbau geht weiter und sollte kommende Woche fertig sein!

KW 24/ Der Stiegenumbau ist fast fertig

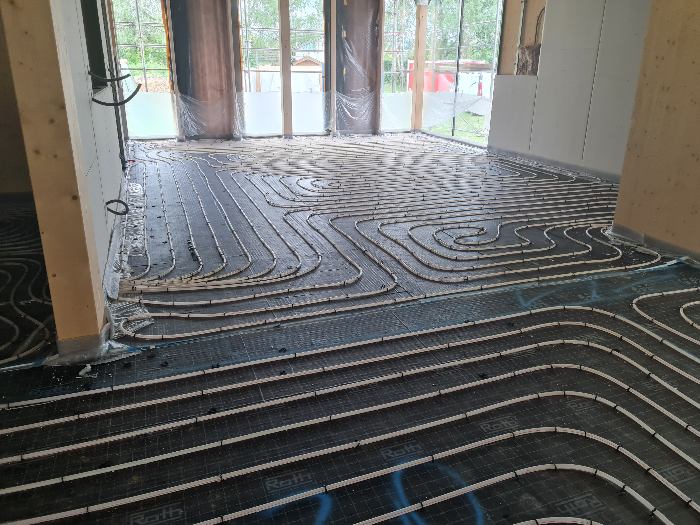

KW23/Die ersten Stufen wurden montiert.

Stand KW 22/der Stiegenumbau ist in vollem Gange

Im Garten wurden die Infrastrukturleitungen vergraben

Stand KW 18 - Feinputz beim Liftschacht, Div. Mauernischen & Brandabschnitte werden geschlossen

Stand KW 17 - Liftgrube wurde fertig betoniert und die 2. Türe beim Liftbereich wurde errichtet

Stand KW 16 - Derzeit laufen die Vorbereitungen für den Lift

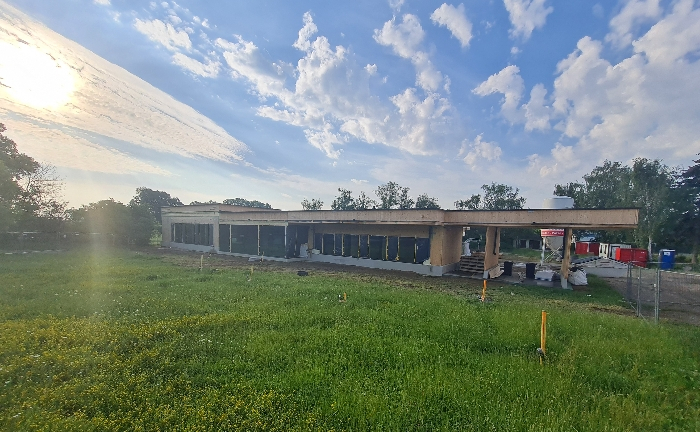

Kindergarten Atzenbrugg

Kalenderwoche 39/40
auch der Garten wurde bereits fertiggestellt
Fertigstellung des Zaunes

Kalenderwoche 38
der Rollrasen wird verlegt

Kalenderwoche 37/2022
die Gartengestaltung schreitet voran
Spielgeräte werden aufgebaut

Kalenderwoche 36/2022
Fertigstellung des Innenausbaus

Kalenderwoche 35/2022
fertigstellen der Küche
Einbau der Innentüren
Installierung der Bussteuerung
Asphaltierungsarbeiten Zufahrt und Parkplatz

Kalenderwoche 34/2022
Die Fassade wird fertiggestellt
Verlegung des Parkettbodens
Naßräume fertigstellen

Kalenderwoche 33/2022
Bewässerung Gartenanlage

Fertigstellung Gartenrundweg

Kalenderwoche 32/2022
Garten/Spielplatz Vorbereitung
Einfassungen Parkplatz, Vorbereitung Grünflächen

Kalenderwoche 31/2022
Herstellen und befüllen der Sandkiste
Fertigstellung der Abhangdecken
Fliesenlegerarbeiten in den Arbeitsräumen (Küche)

Kalenderwoche 30/2022

montieren der herabgehängten Decken

Kalenderwoche 29/2022
Gestaltung des Parkplatzes, Randsteinverlegung
Fassadendämmung mit Schafwolle

Kalenderwoche 28/2022
Beginn Einbau Lüftungsrohre
Aushub für Regenwassersammeltank, Sickerschacht wurde hergestellt
Planierarbeiten im Garten

Kalenderwoche 27/2022
Fertigstellung des Fenstereinbaues
Erstellung der Versickerungsfläche am Parkplatz

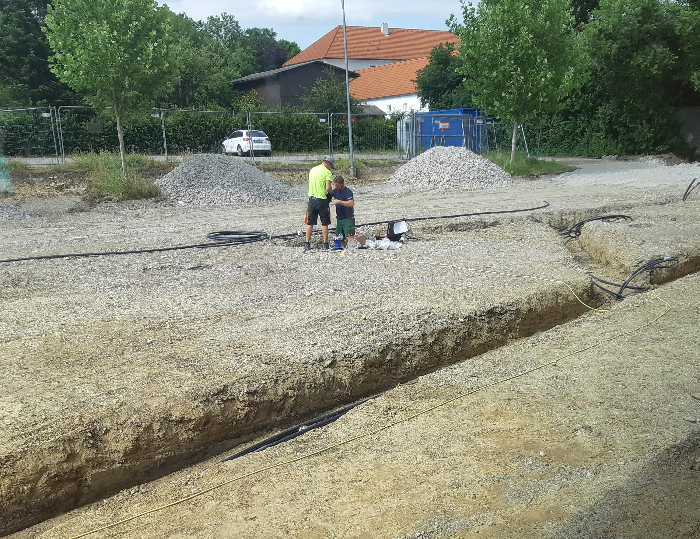

Kalenderwoche 26/2022
Anschlussarbeiten der Erdwärme
Baubesprechung Innenausbau

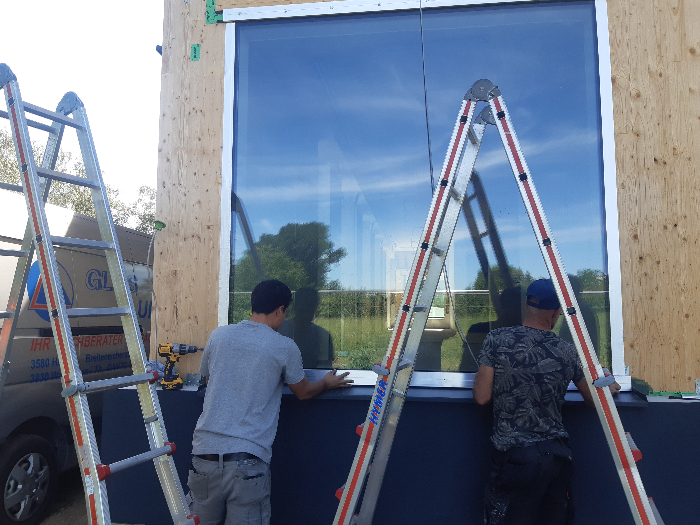

Kalenderwoche 25/2022

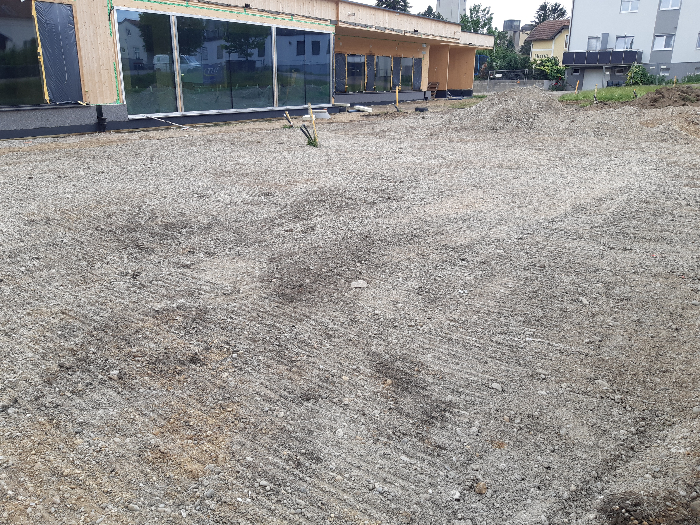

Beginn der Arbeiten des Parkplatzes
Abdichtung und Befestigung der Fixverglasung
Baubesprechung der Lüftungsfirma und Elektroarbeiten

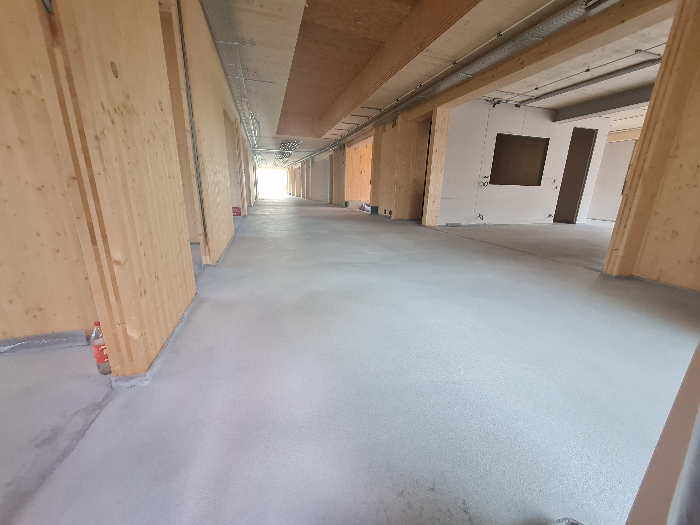

Kalenderwoche 24/2022
Estrich wurde fertiggestellt
Gerüst wurde demontiert

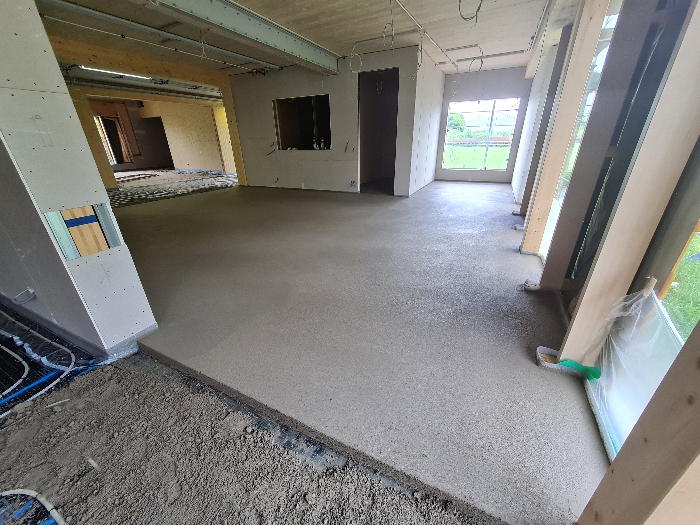

Kalenderwoche 23/2022

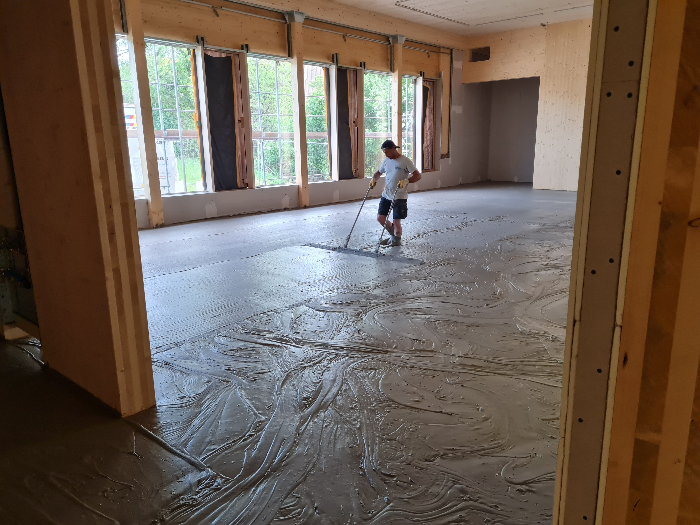

Beginn Estrichherstellung
Verrohrung für Fußbodenheizung wurde fertig verlegt

Kalenderwoche 22/2022
fertigstellen (verspachtelt) der Sockel außen
Unterkonstruktion für Bodenheizung wird errichtet

Kalenderwoche 21/2022

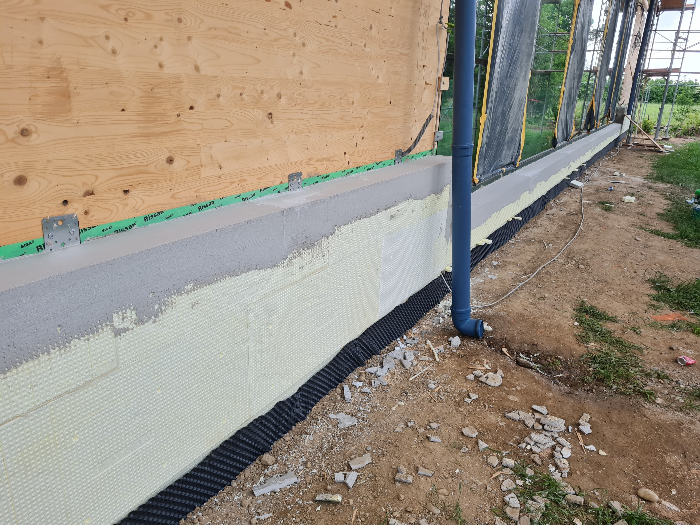

die Sockelisolierung wird hergestellt
Im Innenbereich trocknet die Schüttung

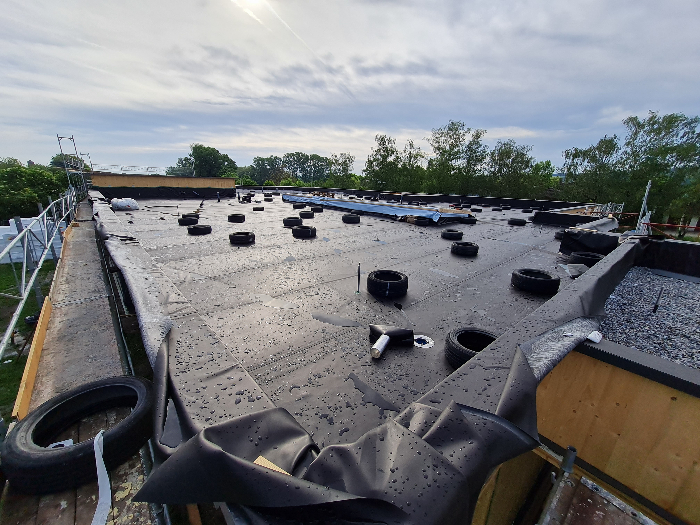

Kalenderwoche 20/2022
Gefälledämmung und Folie auf der kompletten Dachfläche verlegt
Baumaterial wurde entfernt und Räumlichkeiten komplett gereinigt, Schüttung wird eingebracht

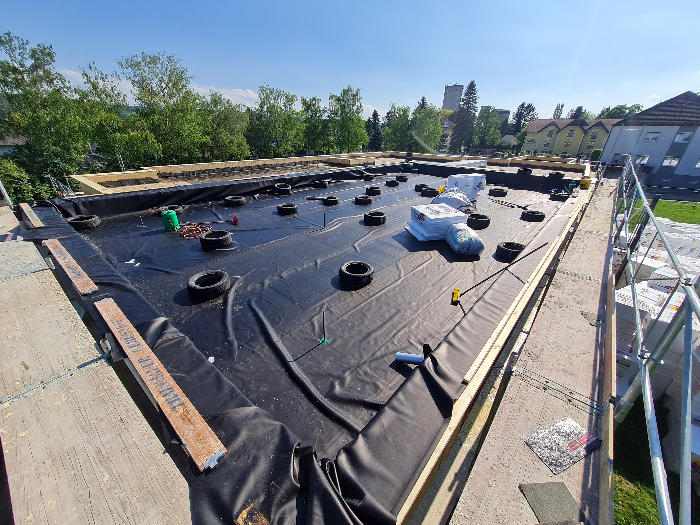

Kalenderwoche 19/2022

Installationen wurden hergestellt, damit Trockenbauwände geschlossen werden können
Turnsaaldach gedämmt und Folie verlegt

Kalenderwoche 18/2022
Baubesprechung für Trockenbau, Lüftungstechnik und E-Installationen.

Kalenderwoche 17/2022
Diese Woche startet der Einbau der Fixverglasung.

Kalenderwoche 16/2022

Die letzten Holzbauteile wurden eingerichtet und fix verschraubt.

Kalenderwoche 15/2022
Das erste Deckenelement wurde bereits verlegt, sodass Ende der Woche im Holzbau alle Teile verbaut sind.

Kalenderwoche 14/2022

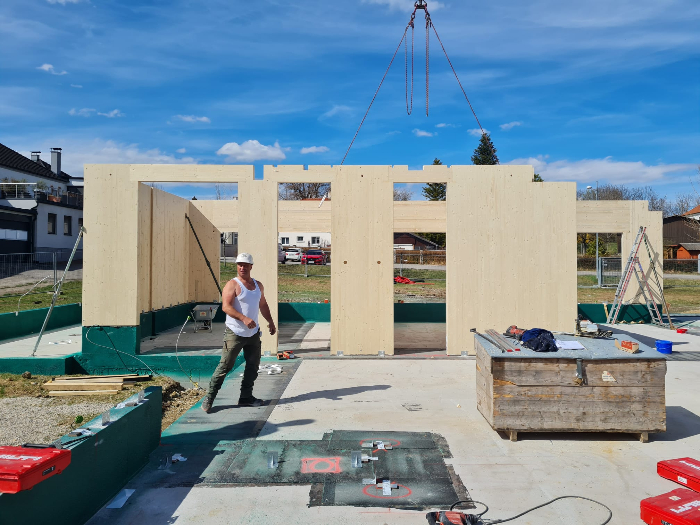

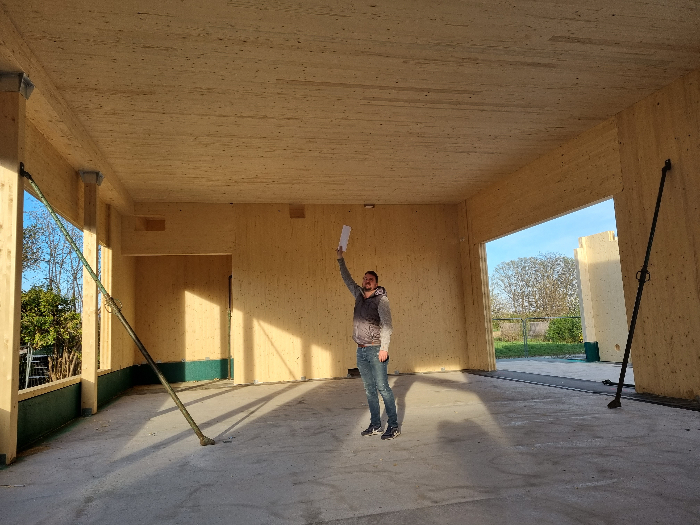

Die Zimmermannsarbeiten haben begonnen.

Kalenderwoche 13/2022
Die Tiefenbohrungen wurden diese Woche abgeschlossen; durchgeführt wurden auch Sockelabdichtungsarbeiten und Vorbereitungsleistungen für den Holzbau

Kalenderwoche 12/2022

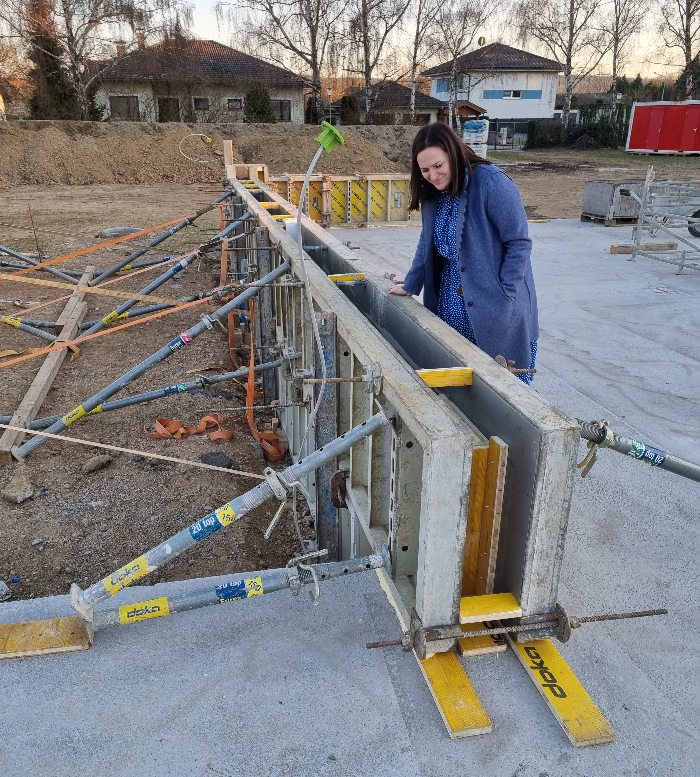

Herstellung der Stahlbetonsockel für die Massivholzbauwände,

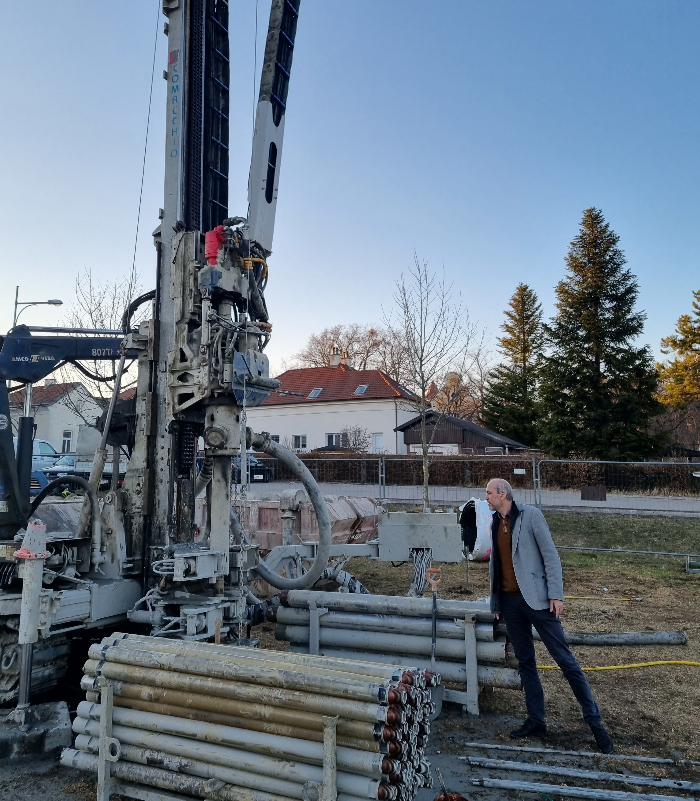

Fertigstellung der Bohrungen für die Tiefensonden/Wärmepumpe.

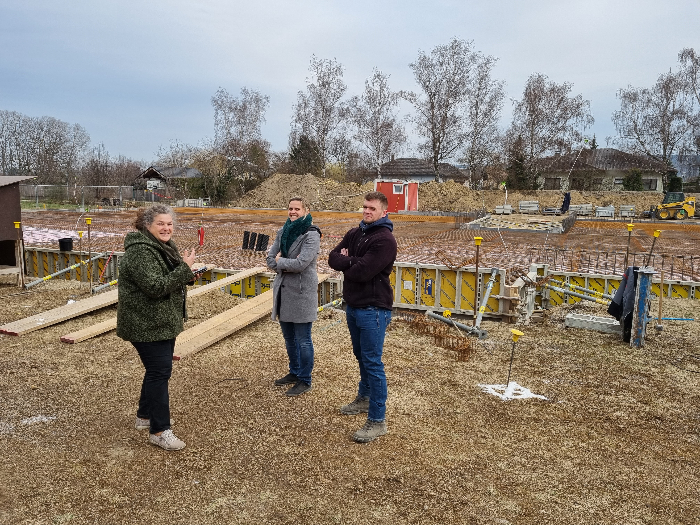

Kalenderwoche 11/2022
Bewehrung- und Betonarbeiten der Bodenplatte

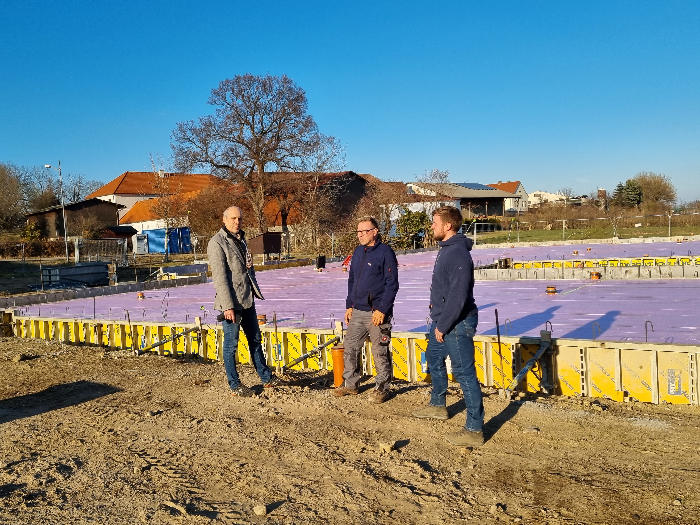

Kalenderwoche 10/2022
Sauberkeitsschicht und Dämmung

Kalenderwoche 09/2022
Kanal- und Einlegearbeiten. Fundamente werden ausgegraben und Kanalrohre verlegt.

Kalenderwoche 08/2022

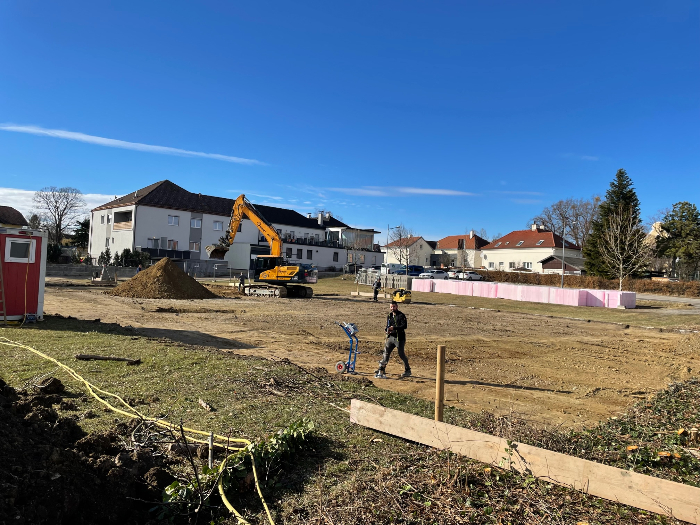

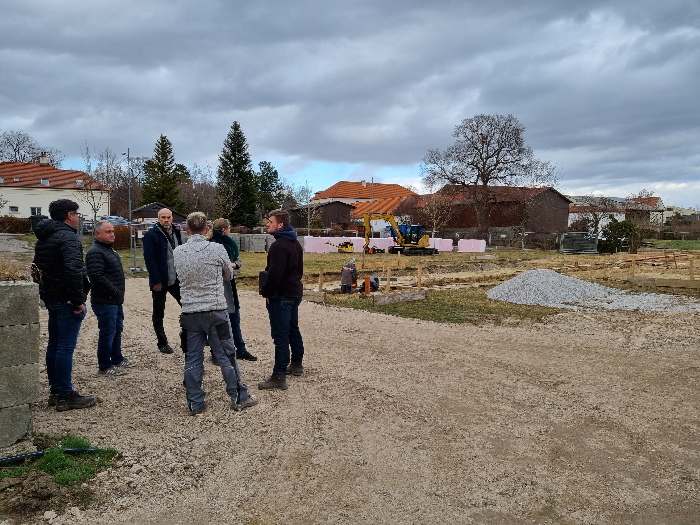

Baufeld freimachen und Baustelle einrichten. Humus im Gebäudebereich abtragen. Die Firma SANDLER Bau bereitet das Grundstück für die weitere Arbeit vor.

Kalenderwoche 05/2022
Baustart - Endlich geht´s los. Letzte Koordinationsbesprechungen, erste Baubesichtigung und das Abstecken für den KG wurden vor Ort durchgeführt. Ausführende Firmen: Baumeister Sandler Bau GmbH aus Kilb mit Bauleiter: Andreas Greul & Töller Mario, den Aushub wird die FA Gnant durchführen.

Dezember 2021
Das Buswartehäuschen wird für die neue Zufahrt des Kindergartens versetzt.

Oktober 2021

Auf der Schubertwiese in Atzenbrugg wird ein neuer Kindergarten errichtet. Geplant sind zwei Gruppen, eine Tagesbetreuungseinrichtungsgruppe für 1- bis 3-jährige Kinder sowie Räumlichkeiten zur externen Verwendung. Der Spatenstich "Kindergarten neu" erfolgte mit Landesrätin Christiane Teschl-Hofmeister.
